İlimtepe’ye uzanan yol hızla ilerliyor

Büyükşehir, Körfez ilçesinin güney yakasıyla kuzey yakasını birbirine bağlayacak projede son hızla ilerliyor

İlimtepe’ye uzanan yol hızla ilerliyor

Büyükşehir, Körfez ilçesinin güney yakasıyla kuzey yakasını birbirine bağlayacak projede son hızla ilerliyor

11 Ocak 2022 Salı 09:19
İlimtepe’ye uzanan yol hızla ilerliyor



Körfez ilçesine ayrı bir değer katacak olan “İlimtepe Bağlantı Yolu 1.Etap Projesi” planlandığı gibi devam ediyor. Kocaeli Büyükşehir Belediyesi tarafından yapımı süren proje, Körfez ilçesinin güney ve kuzey yakalarını birbirine bağlayacak. Körfez Yeni Yalı Mahallesi’nden başlayarak İlimtepe Mahallesi’ne giden 5,2 kilometrelik yolun 1. etap kısmında çalışmalar yoğun bir şekilde sürüyor. Buna göre projenin 1. etap kapsamında Anadolu Döküm Kavşağı’ndan başlayan yol, TEM Otoyolu üzerinden 128,7 metre uzunluğunda geçiş köprüsü ile geçilerek Yunus Emre Caddesi’ne bağlanacak. D-100 Yeni Yalı Mahallesi’nden başlayan yol ise Çamlıtepe ve Yavuz Sultan Selim mahallelerinden geçecek. Bin 120 metre uzunluğunda duble yola sahip 1.etap kapsamında 800 metre dere ıslahı ve geçiş menfezleri daha önce yapılmıştı.



KÖPRÜDE 685 M3 BETON

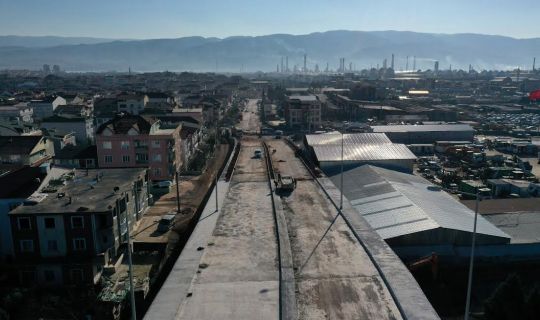

Proje kapsamında TEM Otoyolu üzerine 19 metre genişliğinde, 128,7 metre uzunluğunda betonarme köprü imalatı yapan Büyükşehir, bu inşaatta yaklaşık 685 m3 beton ile 71 ton demir kullandı. Ayrıca köprüde kaldırım ve orta refüj betonlarını da döken Büyükşehir projenin biraz daha şekillenmesini sağladı.



DERE ISLAHINDA 190 TON DEMİR

Köprü bağlantıları kapsamında kuzey ve güneyde toplam 400 metre uzunluğunda toprakarme imalatı yapan ekipler, bu doğrultuda yaklaşık 20 bin m3 dolgu, 350 m3 panel ve 43 bin metre çelik şerit kullandı. Dere ıslahı kapsamında ise 70 metre kapalı kesit ile 375 metre u kesit yapan Büyükşehir, bu çalışma içinde yaklaşık 2 bin 100 m3 beton ve 190 ton demir kullanmış oldu.



ALT YAPIDA 69 BACA, 29 IZAGARA

Altyapı kapsamında yaklaşık 540 metre 300’lük, 470 metre 400’lük, 600 metre 600’lük, 460 metre 800’lük, 15 metre de 1000’lik kanalizasyon ve yağmur suyu hattı yapan Büyükşehir, belirlenen yerlere 25 tane kanalizasyon abone bağlantısı ile 69 tane baca ve 21 adet ızgara koydu. Asfalt kaplama kapsamında ise 9 bin ton plentmiks malzeme ve 2 bin 100 ton bitümlü temel serimi yapıldı.



670 M YAYA KORKULUĞU

Tam sürat devam eden projede şu an 670 metre uzunluğunda yaya korkuluğu imalatı başladı. Bu doğrultuda demir korkuluklar güvenli ve sağlam bir şekilde yerlerine monte ediliyor. Ardından ise 970 metre uzunluğunda oto korkuluk imalatı başlayacak. Proje kapsamında kaldırım imalatları, bir kısım ızgara imalatları, 2 adet kavşak imalatı ile 2. ve 3. kat asfalt imalatları da yapılacak. Yüklenici firma projenin yüzde 80’ini tamamlamış durumda. Kalan yüzde 20’lik kısmını da en kısa zamanda tamamlamak için çalışmalarına olanca hızıyla devam ediyor.



DÖRT ŞERİTLİ YOL
D-100 Karayolu ile İlimtepe Konutları arasında kuzey-güney yönlü bağlantı sağlayacak dört şeritli yolun sonraki etaplarının da tamamlanmasıyla Kuzey Marmara Otoyolu’nun Sevindikli çıkışının D-100 Karayolu ile olan bağlantılarının sağlanması amaçlanıyor.
